Obiettivi Realizzativi

Or1: Contesto Sociale, Analisi requisiti e Modellazione        del sistema (Be Innova)
Or2: Infrastruttura Informativa Socio Sanitaria (Dedalus)
Or3: Servizi ICT a supporto del cittadino (Ca' Foscari)
Or4: Soluzioni e servizi specializzati per la sicurezza, la        privacy e l’integrità dei dati”(Be Innova)
Or5: Realizzazione sistema integrato ADAPT (Dedalus)
Or6: Sperimentazione su sito pilota (Bramasole)
Or7: Validazione e modelli di sfruttamento dei risultati        (Ca' Foscari)

Per poter raggiungere i propri obiettivi, il progetto ADAPT prevede una durata temporale di 36 mesi ed il compimento dei seguenti obiettivi realizzativi:

  • OR1: “Contesto Sociale, Analisi requisiti e Modellazione del sistema” (Leader: Be    Innova)
  • OR2: “Infrastruttura Informativa Socio Sanitaria” (Leader: Dedalus)
  • OR3: “Servizi ICT a supporto del cittadino” (Leader: Ca’ Foscari)
  • OR4: “Soluzioni e servizi specializzati per la sicurezza, la privacy e l’integrità dei dati”    (Leader: Be Innova)
  • OR5: “Realizzazione sistema integrato ADAPT” (Leader: Dedalus)
  • OR6: “Sperimentazione su sito pilota” (Leader: Bramasole)
  • OR7: “Validazione e modelli di sfruttamento dei risultati” (Leader: Ca’ Foscari)

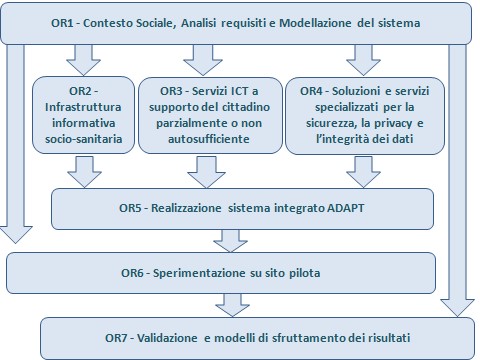

    Di seguito uno schema che illustra le interazioni fra i vari OR di progetto.

    Il progetto è partito il 1 ottobre 2013 e si articola secondo il seguente cronoprogramma:
